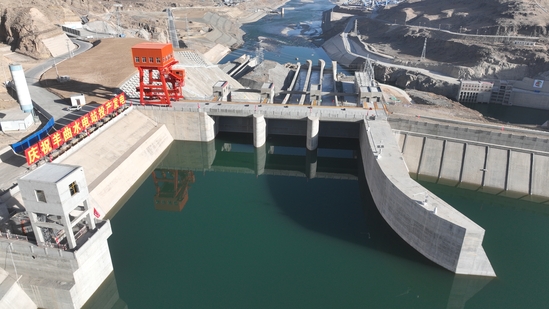

羊曲水電站大壩交通排水洞混凝土襯砌全部完成 |
|
|
|
5月20日,羊曲水電站大壩交通排水洞混凝土襯砌全部完成。排水洞于2023年12月30日開始澆筑,歷時15個月,共計澆筑混凝土1632立方米。 羊曲水電站大壩交通排水洞全長3.11公里,交通排水洞為城門洞型結構,底寬3.0米,高4.0米。開挖總長357米,其中229米為斜井段,坡比為15%,其余128米為平洞,坡比為1%。 面對復雜的施工環境與技術挑戰,項目部構建起“全員、全過程、全方位”的安全生產責任體系,通過網格化管理將安全責任細化到崗、落實到人。采用“日巡查+周專項+月綜合”的立體化排查機制,運用智能監測設備對現場機械設備進行實時動態檢測,及時發現并消除安全隱患。同時,嚴格遵循行業技術標準與規范,組建技術攻堅小組,針對斜井段澆筑等難點開展專項研究;通過建立資源動態調配系統,根據施工進度靈活優化施工班組配置,充分整合各方優勢資源,形成協同高效的施工合力,以硬核舉措護航混凝土襯砌施工全程穩步推進。 大壩交通排水洞混凝土襯砌全部完成后,將為后續大壩施工監測及灌漿施工提供了有利的保障,為羊曲水電站鑲嵌混凝土面板堆石壩工程完成奠定了堅實的基礎。 |
|
|
